城市更新 | 全力以“复”,集团重点项目“火力全开”,冲刺年度目标


发布时间:

2022-12-21



从逆行到坚守,

全力以“复”,

集团广大建设者们日夜拼搏

复工复产力度不断加大

加倍努力把失去的时间抢回来,

一座座重点工程突破重重困难,

向着年度目标挺进。

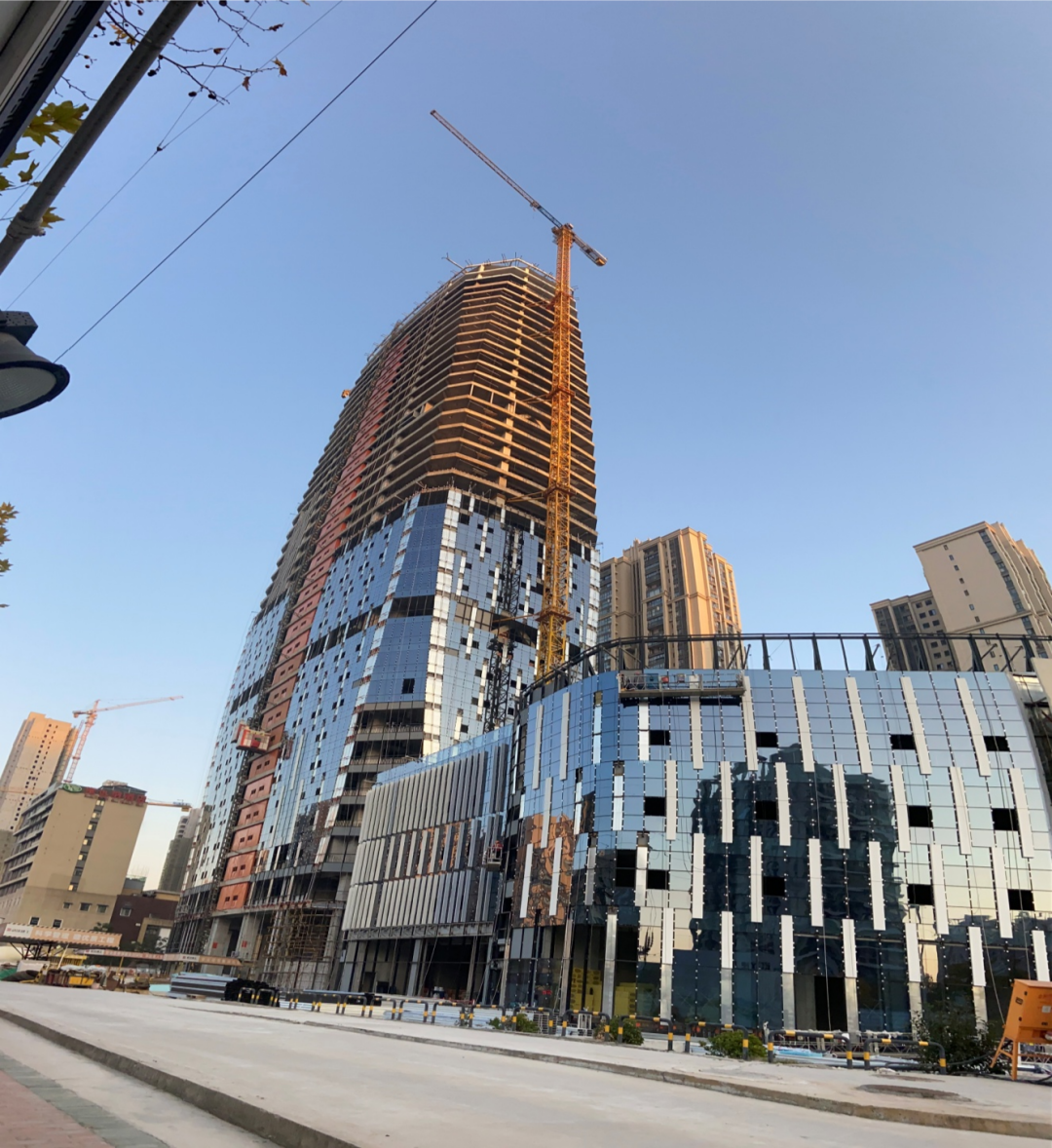

江汉人家写字楼




写字楼主体已封顶,砌体工程已全部完成,水、暖、电安装工程完成50%,玻璃幕墙完成50%,2-34层的主体水电预埋及雨水管安装已完成。计划至12月31日,水、暖、电安装工程完成55%,幕墙工程完成55%,装饰工程完成20%,目前正在推进精装修方案及初设招标。





红会医院北区扩建




该项目已完成止水帷幕100%,支护桩100%,工程桩100%,第一层冠梁与内支撑施工100%,第一层土方开挖100%,第二层内支撑施工100%,第二层土方开挖84%,第二层内支撑施工30%。计划至12月31日第二层土方开挖完成100%,第三层内支撑施工完成100%。





武汉吉年颐养中心




目前大楼桩基工程已完成85%,其中:三轴搅拌桩完成81%;支护桩完成100%;工程桩完成91%。计划至12月31日,完成三轴搅拌桩、支护桩及工程桩施工。





兴业路建材市场地块




截止12月,兴业路项目已获取用地规划许可证、备案证、地形图等前期关键文件,目前正在与相关地产企业进行合作商讨,计划下步启动试桩施工工作。





江汉区公安局技术用房




目前本项目已完成三轴止水帷幕81%,支护桩完成82%,被动区加固完成100%,工程桩完成87%。计划至12月31日施工完成工程桩100%,支护桩100%。





雪松路停车楼




目前,该项目的桩基工程施工已完成。计划至12月31日完成1-4轴承台及基础梁混凝土浇筑,和5-8轴二层钢结构安装。





江汉区委党校宿舍楼维修工程




该项目已进场施工,2-5层的室内拆除及搬运清理工作基本完成。目前,二楼卫生间给水和排水管正在施工,卫生间砌墙粉墙、房间开槽线也在同步进行。预计年底完成整体进度20%。





发展大道特1号青年公寓项目




截止到目前,该项目整体已进入收尾阶段;水、电系统安装完毕、地板已铺设完毕,一体化卫生间已全部安装;部分内墙和外墙油漆以及门框正在收尾,力争12月底整体完工。







万象更新,惠风和畅

江汉之变,扬帆正劲

面对进入年底倒计时

武汉金融街人充分发挥“铁军”精神

迎难而上, 争分夺秒

向年度目标发起最后冲刺

合力书写全年任务“高分答卷”!
